Déployer un ERP est l’un des projets les plus structurants qu’une entreprise puisse entreprendre. Bien menée, la mise en place d’un ERP centralise vos données, fluidifie vos processus et vous offre une vision en temps réel de votre activité. Mal préparée, elle devient une source de surcoûts, de retards et de frustration pour vos équipes : près de la moitié des projets ERP échouent à la première tentative. Avant de vous lancer, (re)voyez les fondamentaux de l’ERP : définition et fonctionnement.
Ce guide vous donne l’essentiel pour réussir : les étapes du projet, les durées et budgets réalistes selon votre taille d’entreprise, les causes d’échec à éviter, et surtout une question que peu d’articles posent honnêtement, avez-vous réellement besoin d’un ERP complet, ou une solution plus simple suffirait-elle ?
Qu’est-ce que la mise en place d’un ERP ?
La mise en place d’un ERP désigne l’ensemble des étapes nécessaires pour déployer un logiciel de gestion centralisé au sein d’une entreprise. Ce processus couvre l’analyse des besoins, le choix de la solution, le paramétrage, la migration des données, la formation des utilisateurs et la mise en production. L’objectif est de supprimer les silos d’information et d’offrir une vision consolidée de l’activité à tous les niveaux de l’organisation.
ERP ou PGI : de quoi parle-t-on exactement ?
ERP est l’acronyme d’Enterprise Resource Planning. En français, on parle de PGI, pour Progiciel de Gestion Intégré. Les deux termes désignent la même chose : un logiciel unique qui gère les principales fonctions de l’entreprise sur une base de données partagée. Comptabilité, achats, ventes, stocks, production, ressources humaines et reporting cessent de vivre dans des outils séparés et communiquent enfin entre eux.
Cette unicité de la donnée est le cœur de la promesse d’un ERP. Une commande saisie une seule fois met à jour automatiquement le stock, la facturation et la comptabilité. Fini les doubles saisies, les fichiers Excel qui se contredisent et les écarts entre services.
Pourquoi ce n’est pas un simple projet informatique
C’est l’erreur la plus répandue, et la plus coûteuse. Contrairement à l’installation d’un logiciel classique, la mise en place d’un ERP implique de repenser vos processus métier. Il ne s’agit pas seulement d’automatiser l’existant, mais de remettre à plat votre façon de travailler pour tirer pleinement parti de l’outil.
Trop d’entreprises se lancent sans cette réflexion préalable et voient leurs performances chuter au démarrage, faute d’avoir défini une vision commune. Un projet ERP est donc avant tout un projet d’organisation et de conduite du changement. La technologie n’en représente qu’une partie ; le facteur humain conditionne tout autant la réussite.
Combien de temps et combien coûte la mise en place d’un ERP ?
Ce sont les deux premières questions de tout dirigeant, et les réponses dépendent surtout de la taille de votre entreprise et de la complexité de vos processus. Voici des ordres de grandeur réalistes.
Durée moyenne selon la taille de l’entreprise
Dans la plupart des PME et ETI, un projet ERP dure entre 6 et 18 mois, du cadrage initial jusqu’au démarrage en production. Une approche modulaire, qui consiste à démarrer avec les modules prioritaires puis à activer les autres progressivement, permet de réduire sensiblement ce délai.
| Profil d’entreprise | Durée indicative |
| TPE ou PME (périmètre ciblé, modulaire) | 3 à 9 mois |
| PME structurée (50 à 300 salariés) | 8 à 12 mois |
| ETI multi-sites ou multi-process | 12 à 18 mois |
Quatre facteurs allongent la durée : le périmètre fonctionnel couvert, la complexité des processus métiers, le nombre d’utilisateurs et de sites, et la disponibilité réelle de vos équipes internes. Ce dernier point est le plus sous-estimé. Un projet ERP avance au rythme où vos collaborateurs peuvent s’y consacrer ; un chef de projet qui cumule sa fonction habituelle à 100 % avec le déploiement est la première cause de glissement de calendrier.
Budget et postes de coûts (TCO)
Le budget d’un projet ERP varie de quelques dizaines de milliers d’euros pour une PME à plusieurs centaines de milliers d’euros pour une ETI ou un grand groupe. Pour une PME de 50 à 300 salariés, comptez généralement entre 40 000 € et 250 000 €, licences, intégration et formation confondues.
Le piège classique consiste à ne regarder que le prix du logiciel. Or celui-ci ne représente souvent que 10 à 25 % du budget total. Le reste se répartit entre l’intégration, le paramétrage, la reprise de données, la formation et la maintenance, autant de postes qui pèsent fréquemment 50 à 70 % du coût réel.
| Poste de coût | Part indicative du budget |
| Licences ou abonnement logiciel | 10 à 25 % |
| Intégration et paramétrage | 30 à 40 % |
| Reprise et migration des données | 10 à 20 % |
| Formation et conduite du changement | 10 à 20 % |
| Maintenance et support (annuel) | poste récurrent à anticiper |
Pour une estimation fiable, raisonnez en coût total de possession (TCO) sur trois à cinq ans, et non en prix d’achat. Le mode SaaS, facturé par abonnement, transforme un investissement lourd en charge opérationnelle maîtrisée et permet souvent un retour sur investissement plus rapide grâce à un ticket d’entrée plus léger.
Les étapes de la mise en place d’un ERP

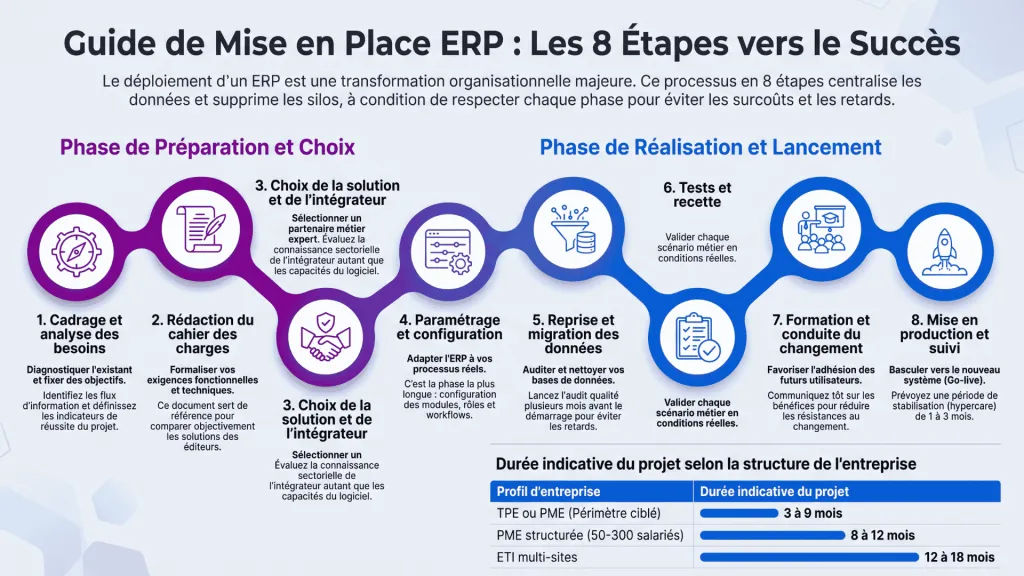

La mise en place d’un ERP se déroule en huit étapes clés, du cadrage au suivi post-démarrage. Chaque phase conditionne la suivante : en sauter une se paie toujours plus tard dans le projet.

1. Cadrage et analyse des besoins
Tout commence par le diagnostic de votre situation actuelle. Pourquoi changez-vous d’outil ? Quelles problématiques concrètes voulez-vous résoudre : données dispersées, saisies manuelles chronophages, reporting peu fiable, manque de traçabilité ? Identifiez les processus existants, les flux d’information, les équipes concernées et les objectifs mesurables du projet. C’est ici que vous définissez les indicateurs de réussite que vous évaluerez au démarrage.
2. Rédaction du cahier des charges
Le cahier des charges est votre document de référence pour consulter les éditeurs. Il liste les processus à couvrir classés par priorité, les exigences fonctionnelles par module, les contraintes techniques (intégrations, hébergement, RGPD), le volume de données à migrer, ainsi que le calendrier et le budget cibles. Un cahier des charges précis évite les mauvaises surprises et facilite la comparaison objective des solutions.
3. Choix de la solution et de l’intégrateur
Au-delà de la solution elle-même, le choix du partenaire est déterminant. L’intégrateur paramètre l’outil, l’adapte à votre métier, accompagne la migration et forme vos équipes. Évaluez sa connaissance de votre secteur, sa réactivité et la qualité de son accompagnement. Privilégiez une relation de proximité et vérifiez que les délais et coûts annoncés correspondent à votre cadrage initial.
4. Paramétrage et configuration
C’est généralement la phase la plus longue. L’ERP est adapté à vos besoins spécifiques : configuration des modules, rôles utilisateurs, workflows d’approbation, règles de gestion et points d’intégration avec vos outils existants. L’idéal est un paramétrage calqué sur vos processus réels plutôt que l’inverse.
5. Reprise et migration des données
Vos données existantes sont extraites des anciens systèmes, nettoyées, validées puis transférées dans le nouvel environnement. Des bases clients, fournisseurs ou articles mal structurées peuvent rallonger fortement cette étape. Lancez l’audit qualité de vos données plusieurs mois avant le démarrage, pas quelques semaines avant : c’est l’un des écarts de planning les plus fréquents.
6. Tests et recette
Avant le déploiement complet, des tests rigoureux vérifient que les configurations correspondent bien aux spécifications définies. On passe en revue chaque scénario métier pour s’assurer que l’outil se comporte comme attendu en conditions réelles. Les écarts identifiés sont corrigés avant de poursuivre.
7. Formation et conduite du changement
Votre déploiement se fera avec vos collaborateurs, ou ne se fera pas. La formation permet à chacun de s’approprier les nouvelles fonctionnalités, mais la conduite du changement va plus loin : il faut communiquer en amont, pendant et après le projet sur les raisons du changement et les bénéfices attendus, pour réduire les résistances et favoriser l’adhésion. Désignez des référents métier et des ambassadeurs internes qui feront le relais sur le terrain.
8. Mise en production (go-live) et suivi
Le go-live marque le basculement effectif vers le nouveau système. Il ne signe pas la fin du projet, bien au contraire. Prévoyez une période de stabilisation, souvent appelée hypercare, de un à trois mois pendant laquelle l’intégrateur reste mobilisé pour corriger les anomalies et ajuster les paramétrages. Suivez les indicateurs définis à l’étape 1, organisez des points réguliers avec les équipes et planifiez l’optimisation continue de vos workflows.
Avez-vous vraiment besoin d’un ERP ?
Voici la question que la plupart des guides évitent, parce qu’ils sont rédigés par des éditeurs d’ERP. Un ERP complet est un investissement lourd et un projet long. Il n’est pas toujours la bonne réponse, surtout pour une entreprise jeune ou de taille modeste.
Checklist : les signes qu’un ERP est justifié
Un projet ERP complet se justifie généralement si vous reconnaissez au moins quatre de ces situations :
- Vos équipes travaillent sur des outils déconnectés et la double saisie est devenue la norme.
- Votre clôture comptable mensuelle prend plus de cinq jours ouvrés.
- Vous n’avez aucune visibilité en temps réel sur votre rentabilité.
- Vos données commerciales et financières ne communiquent pas.
- Vous préparez une forte croissance, par recrutement ou acquisition.
- Vous gérez plusieurs sites, entrepôts ou filiales.
- Votre reporting repose encore sur des exports Excel massifs et manuels.
Si vous cochez moins de trois de ces cases, un projet ERP complet est probablement prématuré.
Quand un ERP est surdimensionné : les alternatives plus simples
Beaucoup de PME, notamment dans l’e-commerce, le négoce et la distribution, n’ont pas besoin de gérer la paie, la production complexe et la comptabilité analytique dans un même mastodonte. Leur véritable enjeu est ailleurs : centraliser l’inventaire, synchroniser les stocks entre canaux de vente et fluidifier le traitement des commandes.
Dans ce cas, une solution SaaS spécialisée dans la gestion d’inventaire et de commandes répond au besoin réel, sans la lourdeur d’un déploiement ERP de plusieurs mois. C’est précisément la philosophie de Qoblex : gérer chaque produit, commande et client au même endroit, avec des intégrations natives vers Shopify, WooCommerce, Amazon, Xero et QuickBooks, et une mise en route en quelques jours plutôt qu’en plusieurs mois.
L’idée n’est pas d’opposer les deux mondes, mais de choisir l’outil dimensionné à votre réalité. Une solution légère peut d’ailleurs servir de première étape de structuration, avant d’envisager un ERP complet si votre croissance le justifie un jour.
SaaS ou on-premise : quel mode de déploiement choisir ?
Pour la grande majorité des PME et ETI, le SaaS (logiciel hébergé dans le cloud, facturé par abonnement) est aujourd’hui le choix le plus pertinent. Le on-premise, installé sur vos propres serveurs, reste réservé à des besoins très spécifiques de sécurité ou de personnalisation poussée.
| Critère | ERP SaaS (cloud) | ERP on-premise |
| Délai de déploiement | Plus rapide | Plus long |
| Investissement initial | Faible (abonnement) | Élevé (licences) |
| Mises à jour | Automatiques, incluses | À gérer et à payer |
| Infrastructure | Aucune à gérer | Serveurs internes requis |
| Personnalisation poussée | Plus encadrée | Plus flexible |
Le SaaS déplace le coût d’un investissement initial lourd vers une charge opérationnelle prévisible, et accélère souvent le retour sur investissement.
Les 5 causes d’échec d’un projet ERP (et comment les éviter)
- Un cadrage bâclé. La phase d’analyse des besoins est la plus déterminante. La négliger se paie au prix fort en aval. Investissez le temps nécessaire avant de consulter le moindre éditeur.
- Une gouvernance floue. Un projet ERP sans pilotage clair dérape systématiquement. Nommez un chef de projet interne avec du temps réellement alloué, un sponsor dirigeant qui tranche les arbitrages, et des référents métier par département.
- Un périmètre qui s’étire. Gelez le périmètre fonctionnel après la phase de cadrage. Chaque ajout en cours de route allonge le calendrier et gonfle le budget.
- Une migration de données improvisée. Auditez la qualité de vos données plusieurs mois avant le go-live. Des données sales compromettent le démarrage et la confiance des utilisateurs.
- Une conduite du changement oubliée. L’adoption par les utilisateurs conditionne le succès autant que les fonctionnalités. Communiquez et formez tout au long du projet, pas seulement à la fin.
Anticipez enfin un dépassement de planning : ajoutez une marge raisonnable à votre calendrier initial, car les glissements sont la règle plutôt que l’exception.
Mise en place d’un ERP par secteur
Chaque secteur a ses priorités et le périmètre du projet doit s’y adapter.
- E-commerce et vente multicanale. L’enjeu central est la synchronisation des stocks et des commandes entre la boutique en ligne, les marketplaces et le point de vente. Un déploiement réussi élimine les ruptures comme les surstocks.
- Négoce et distribution B2B. Priorité à la gestion des prix par client, des conditions de paiement, des achats fournisseurs et des entrepôts multiples. La traçabilité et les listes de prix personnalisées sont déterminantes.
- Fabrication. Le périmètre s’étend aux nomenclatures (BOM), aux ordres de production, au suivi des coûts et à la réconciliation des stocks. La complexité du paramétrage est plus élevée et le projet plus long.
Plus votre activité est standard et votre périmètre maîtrisé, plus le déploiement sera rapide. C’est pourquoi une approche modulaire, qui démarre sur les processus prioritaires, reste la plus sûre.
Foire aux questions
Combien de temps dure la mise en place d’un ERP ?
Entre 6 et 18 mois pour la plupart des PME et ETI. Une PME au périmètre ciblé et bien cadré peut viser 3 à 9 mois, tandis qu’une ETI multi-sites doit compter 12 à 18 mois. La durée dépend du périmètre fonctionnel, de la complexité des processus, du nombre d’utilisateurs et de la disponibilité des équipes internes.
Quel budget prévoir pour déployer un ERP dans une PME ?
De quelques dizaines de milliers d’euros à plus de 250 000 € selon la taille et la complexité. Pour une PME de 50 à 300 salariés, comptez 40 000 € à 250 000 €. Attention, le logiciel ne représente que 10 à 25 % du budget : l’intégration, la reprise de données, la formation et la maintenance constituent l’essentiel du coût.
Qui intervient dans un projet de mise en place d’ERP ?
Une équipe projet interfonctionnelle est indispensable : un chef de projet interne, un sponsor dirigeant, des référents métier par département (finance, opérations, ventes), et l’intégrateur côté prestataire. Plus la gouvernance est claire, plus le projet tient ses délais.
Comment réussir la migration des données ?
Lancez un audit qualité de vos bases (clients, fournisseurs, articles) très en amont du go-live. Nettoyez, dédoublonnez et validez les données avant de les transférer, puis effectuez une vérification finale en environnement de test. Une migration préparée plusieurs mois à l’avance évite la majorité des incidents au démarrage.
Ce qu’il faut retenir
La mise en place d’un ERP est un projet d’organisation autant que de technologie. Sa réussite repose sur un cadrage rigoureux, une gouvernance claire, une migration de données préparée et une adoption soignée par les équipes. Le go-live n’est pas la fin du projet, mais le début de l’optimisation continue.
Avant de vous lancer, posez-vous la bonne question : un ERP complet correspond-il à votre réalité, ou une solution de gestion d’inventaire et de commandes plus simple répondrait-elle mieux à votre besoin et à votre budget ?
Si votre priorité est de centraliser vos produits, vos commandes et vos stocks sur tous vos canaux de vente, sans le poids d’un déploiement de plusieurs mois, essayez Qoblex gratuitement pendant 14 jours, sans carte bancaire, et voyez par vous-même à quel point la gestion peut être simple.
